Ремонт в новостройке: полный гид по этапам

Ремонт в новостройке: полный гид по этапам

В этой статье разбираемся, из каких этапов состоит качественный ремонт, сколько времени он занимает и почему стоит обратиться именно к нам — компании «Колибри Ремонт».

ШАГ 1: Бесплатный предварительный расчет сметы

Любой ремонт начинается с проекта. Наши дизайнеры помогут вам создать продуманное планировочное решение, которое учтет все ваши пожелания.

Что нужно для расчета предварительной сметы:

  • Планировочное решение.

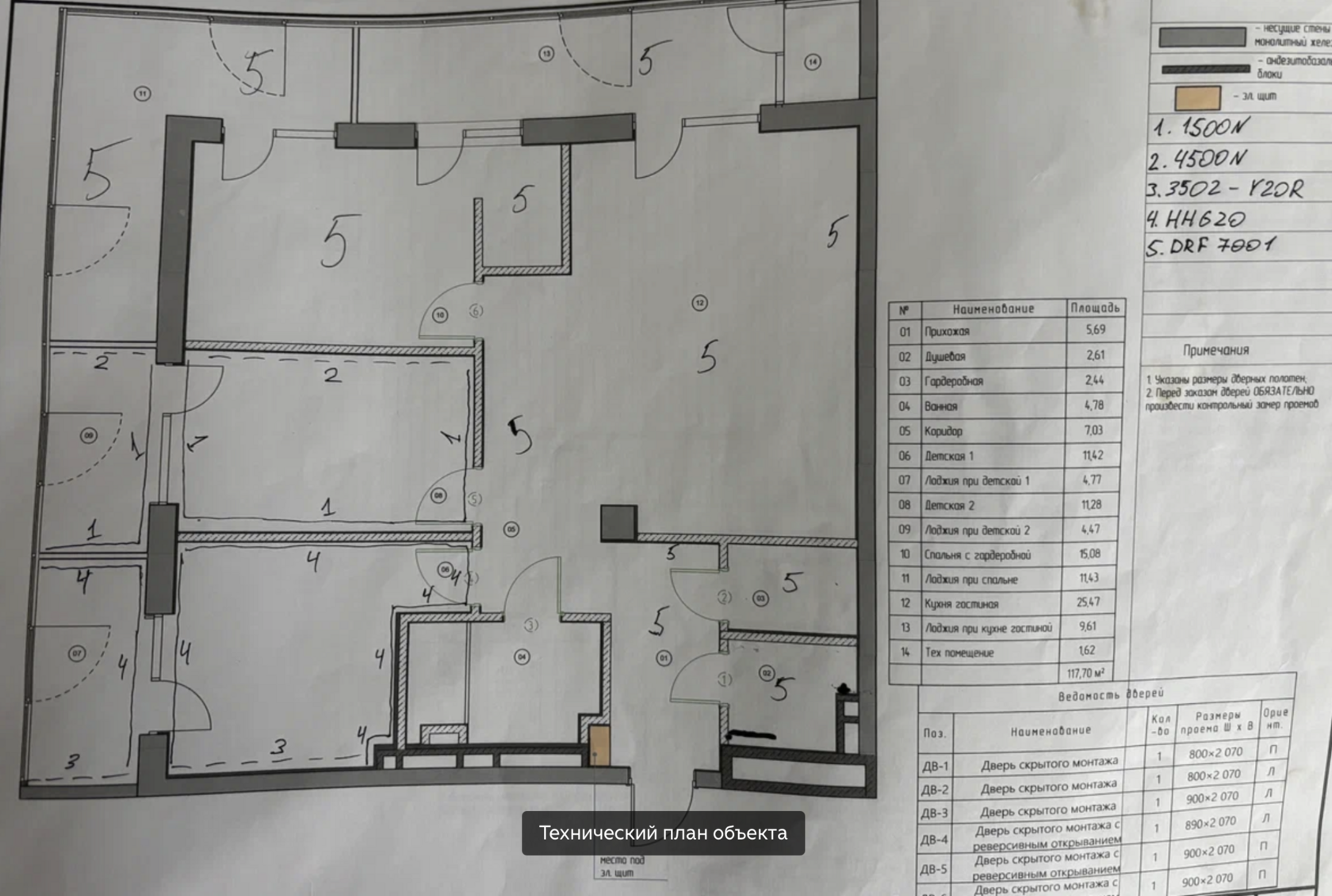

  • Технические планы (расположение перегородок, план электрики, отделки стен и пола).

Мы делаем предварительный расчет бесплатно и в короткие сроки. Если у вас уже есть смета от другой компании — запросите расчет у нас для сравнения. Это бесплатно и ни к чему вас не обязывает!
ШАГ 2: Организация процесса

После заключения договора вы получаете доступ в наше мобильное приложение, где сможете:

  • Отслеживать этапы ремонта в реальном времени.
  • Видеть все расходы и финансовую отчетность.
  • Просматривать фото- и видеоотчеты с объекта.

Мы согласуем дату начала работ, закупаем материалы, доставляем оборудование и организуем временные коммуникации (электричество и сантехника).
Этап 1:
Возведение перегородок (делаем по очень надежной технологии, видео об этом есть в нашей ленте).

Срок: до 1 недели


Этап 2:

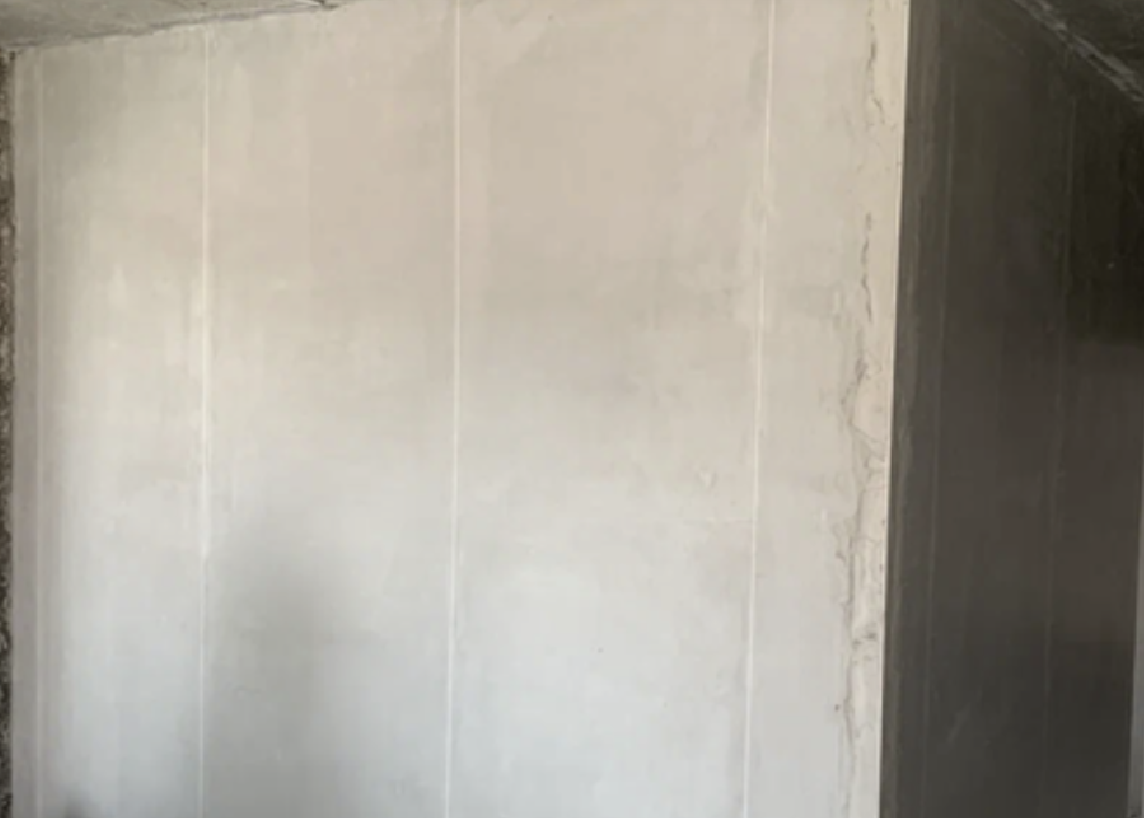

Штукатурка стен по маякам — все углы строго 90°. Срок: неделя работ + до 3 недель на просушку (используем осушители для ускорения).

Срок: 1 неделя + до 3-х недель на просушку (при необходимости используем осушители для ускорения).
Этап 3:
Прокладка коммуникаций:

  • Электрика (разводка кабелей, монтаж щитков) — около 2 недель.
  • Сантехника (разводка труб, установка инсталляций) — 1-2 недели.
  • Кондиционирование.

Срок: 2-3 недели

Этап 4:
  • Монтаж конструкций из гипсокартона
  • Плиточные работы — укладка керамогранита/кафеля с последующей защитой поверхностей.

Срок: 1 месяц
Этап 5:
Черновые малярные работы — шпаклевка, грунтовка, армирование стен стеклохолстом.

Срок: 1 месяц

ЭТАП 6:
Укладка напольных покрытий — выравнивание полов, монтаж чистового покрытия.

Срок: до 2х недель
Этап 7:
Чистовая отделка стен:

  • Покраска
  • Обои
  • Декоративные элементы (молдинги, панели)

Срок: до 3х недель
Этап 8:
Установка чистовых элементов:

  • Межкомнатные двери, плинтуса.
  • Розетки, выключатели, светильники, бра.
  • Сантехника (унитазы, раковины, смесители).

Срок: до 3х недель
Этап 9:
Приемка работ — подписание акта выполненных работ.
*Этапы могут меняться в зависимости от дизайнерских решений (например, скрытые двери требуют монтажа полов до малярных работ).

Почему выбирают нас?

  1. Прозрачность: Вы видите все расходы и этапы работ в мобильном приложении.
  2. Скорость: Четкие сроки и использование профессионального оборудования (осушители, инструменты).
  3. Качество: Работаем по технологиям, которые исключают переделки.
  4. Опыт: Более 300 сданых объектов и более 14 лет на рынке ремонта во Владивостоке
  5. Комплексный подход: От дизайн-проекта до приемки работ.
